新闻中心您当前所在的位置:首页 >> 新闻中心

小草湖200MW风电项目风机基础顺利浇筑完成

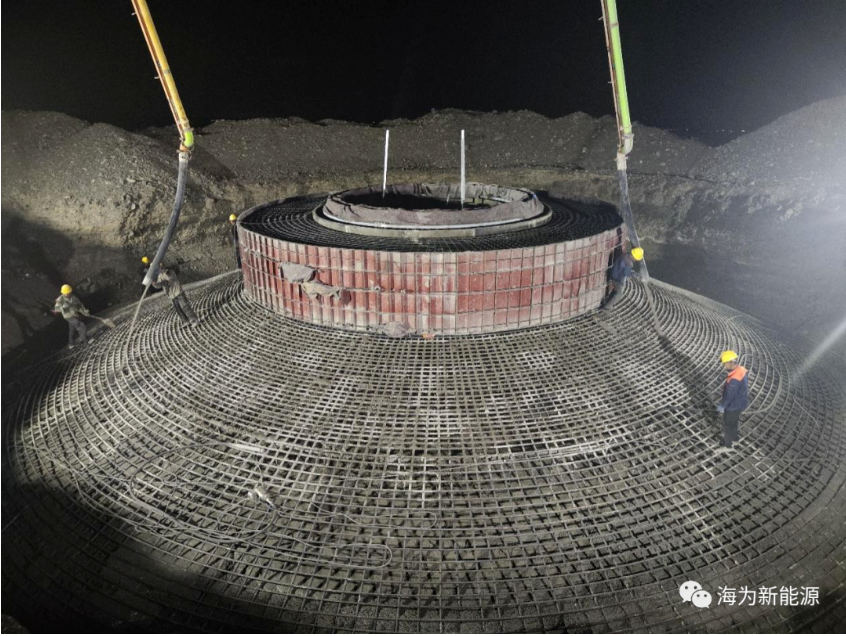

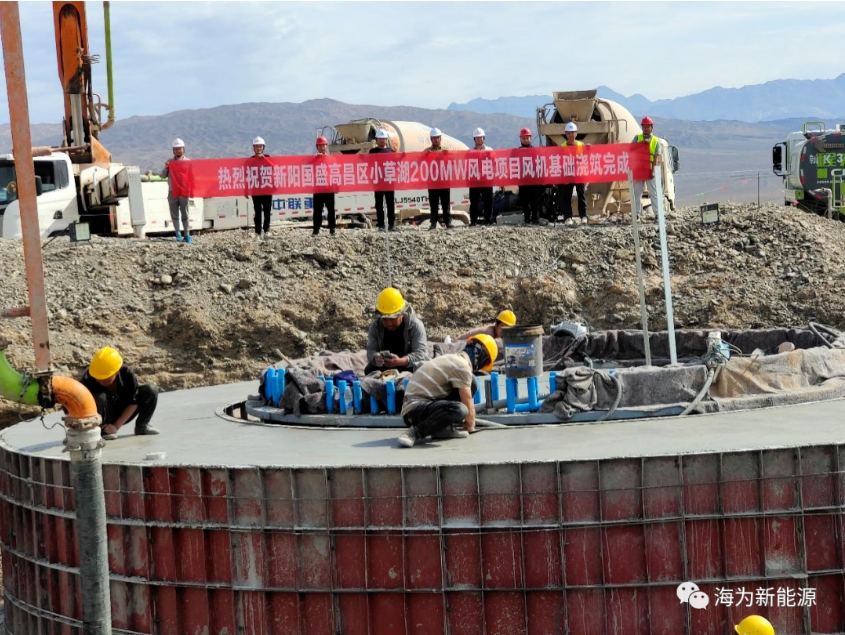

      7月1日上午8点,经过连续16个小时的奋战,小草湖200MW风电项目风机基础工程顺利完成全部浇筑任务。


      小草湖项目在3月27日第一台基础浇筑,到最后一台基础浇筑完成,历时96天,其中经历了51天大于16m/s的大风天气。在风机基础工程施工过程中,项目部人员不怕苦、不怕累,坚持在施工一线,克服了小草湖地区35m/S的大风和超过46℃的高温天气。面对恶劣天气,项目部提前查看大风天气,做好浇筑准备工作,协调道路班组保障施工道路畅通,合理安排工人工作时间,圆满完成浇筑任务。


      此次关键节点的突破,取得了业主单位和监理单位的一致认可,为项目的后续施工和并网发电打下了坚实基础。在后续的二次灌浆、风机箱变基础和道路保通工作中,项目部人员将继续优化施工过程管理,严格按照公司“抓质量、保安全、促进度、出精品”的理念,按期完成施工任务,为客户交上一份满意的答卷。


联系我们

  • 中船海为(新疆)新能源有限公司
  • 地址:新疆乌鲁木齐市河滩南路605号中船海为(新疆)新能源有限公司
